【1期工事】新庁舎・別棟建設工事の進捗状況等

令和8年2月〜3月上旬の工事進捗

2月上旬に、新庁舎と別棟の山留工事が完了し、3月から新庁舎の杭工事が始まりました。

杭工事は、「New-STJ-2工法」を採用しています。
杭の中空部にオーガ(ドリル)を入れ、土を削りながら支持層まで杭を打ち込みます。杭先端でセメントミルクで大きな塊(拡大球根)を築造して杭と一体化することにより、高い支持力が発揮されます。新庁舎の基礎は、全長54メートル、直径80センチメートル〜120センチメートルの杭が37本入ります。

・工事概要・来庁者駐車場のご案内はこちら(別ウインドウで開く)のページをご覧ください。

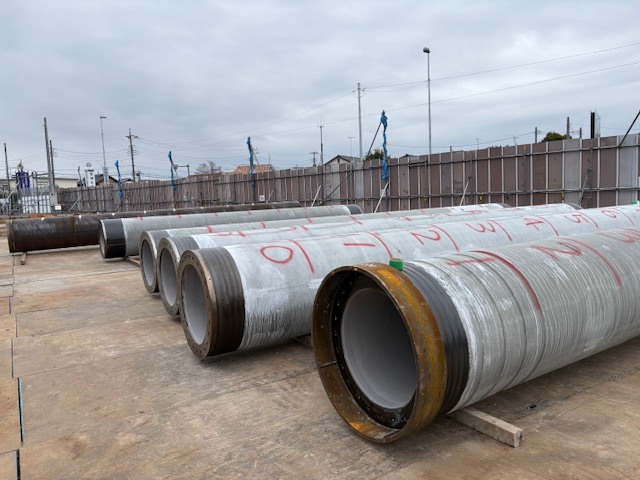

設置する杭

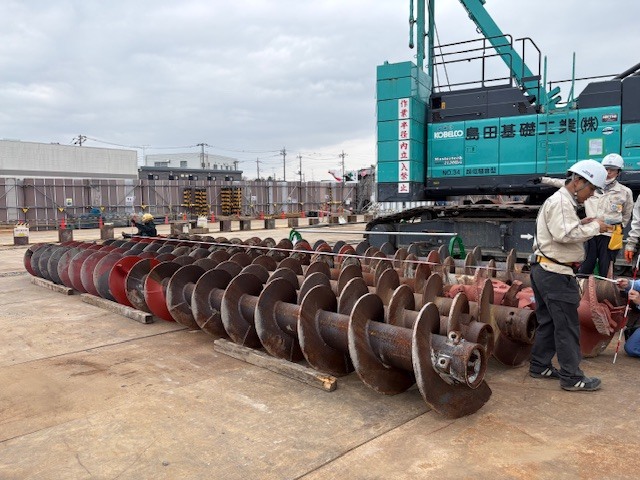

使用するオーガ(ドリル)

杭の挿入状況

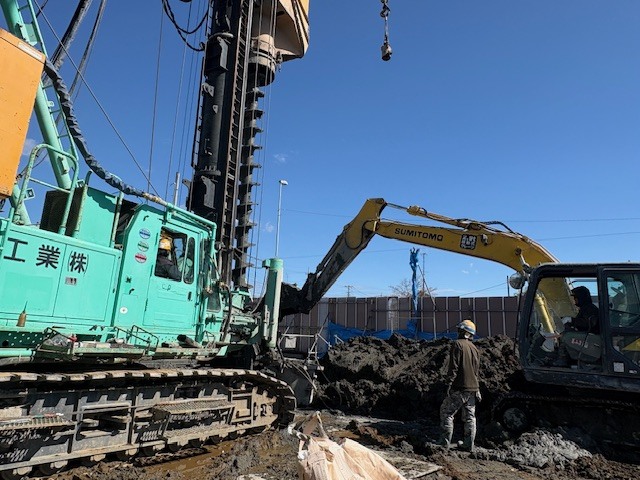

地中の杭にドリル(オーガ)を挿入し、掘削する状況

令和8年1月の工事進捗

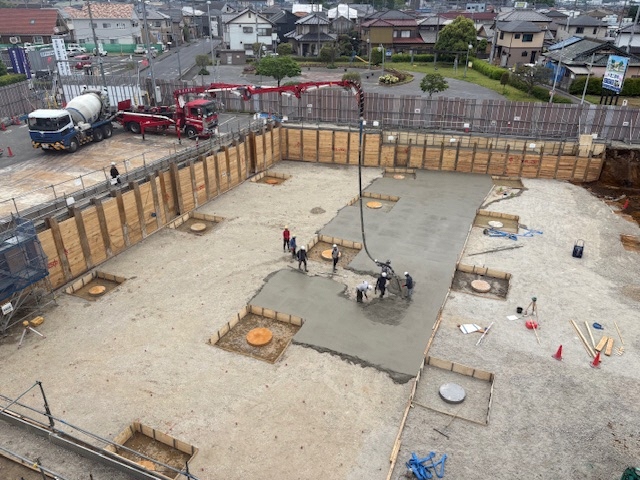

新庁舎の基礎部分の掘削工事を行うため、山留工事を行いました。引き続き、別棟の山留工事を行います。

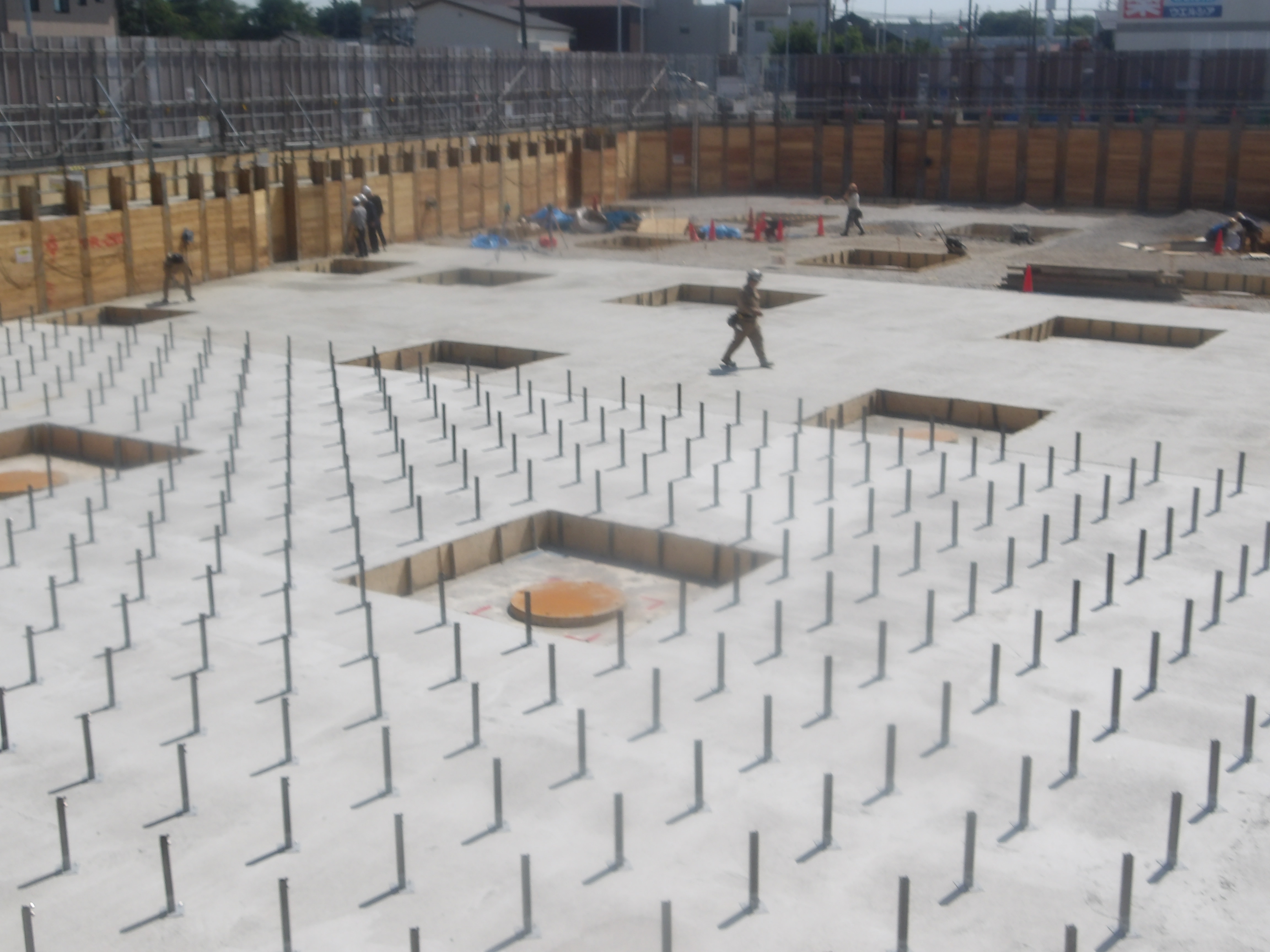

「山留め(やまどめ)」とは、掘ったところの土砂の流入を防ぐためにH型鋼や矢板を設置する重要な仮設工事です。

写真は、杭打ち機で、地面に穴を開けたところに、土留めのH型鋼を打ち込んでいるところです。

新庁舎建設工事の起工式を執り行いました

令和8年1月16日(金曜日)、新庁舎の建設予定地となる現庁舎敷地内において、起工式を執り行いました。
町長、副町長、教育長、町議会議員、町区長会、町教育委員、新庁舎整備事業に伴う公募型プロポーザル選定審査委員長、設計施工者など関係者約50名により、工事の安全を祈願しました。 今後、本格的な建設工事に着手していきますので、引き続きご理解とご協力をお願いいたします。

起工式の様子

起工式会場の風景

大島町長(右)と上野議長(左)による鍬入れ

工事の安全を祈願

大島町長の挨拶

事業概要と今後のスケジュール

新庁舎整備事業の概要
建設場所埼玉県北足立郡伊奈町中央四丁目355番地他11筆
用途庁舎・図書館
敷地面積11,048平方メートル
延床面積新庁舎:約7,700平方メートル、別棟:約760平方メートル
主体構造新庁舎:鉄骨造、別棟:鉄骨造
階数新庁舎:4階+塔屋階、別棟:2階
事業期間令和6年9月18日〜令和10年8月31(令和10年1月開庁予定)
事業者施工:佐藤工業株式会社 埼玉営業所、設計・工事監理株式会社佐藤総合計画

工事概要については、下記をご覧ください。

令和7年11〜12月の準備工事について

令和7年11月から新庁舎建設地に仮囲いを設置し、旧駐車場の植栽や看板の撤去、舗装の解体工事などを行いました。

11月以前の準備工事については、こちらをご覧ください。

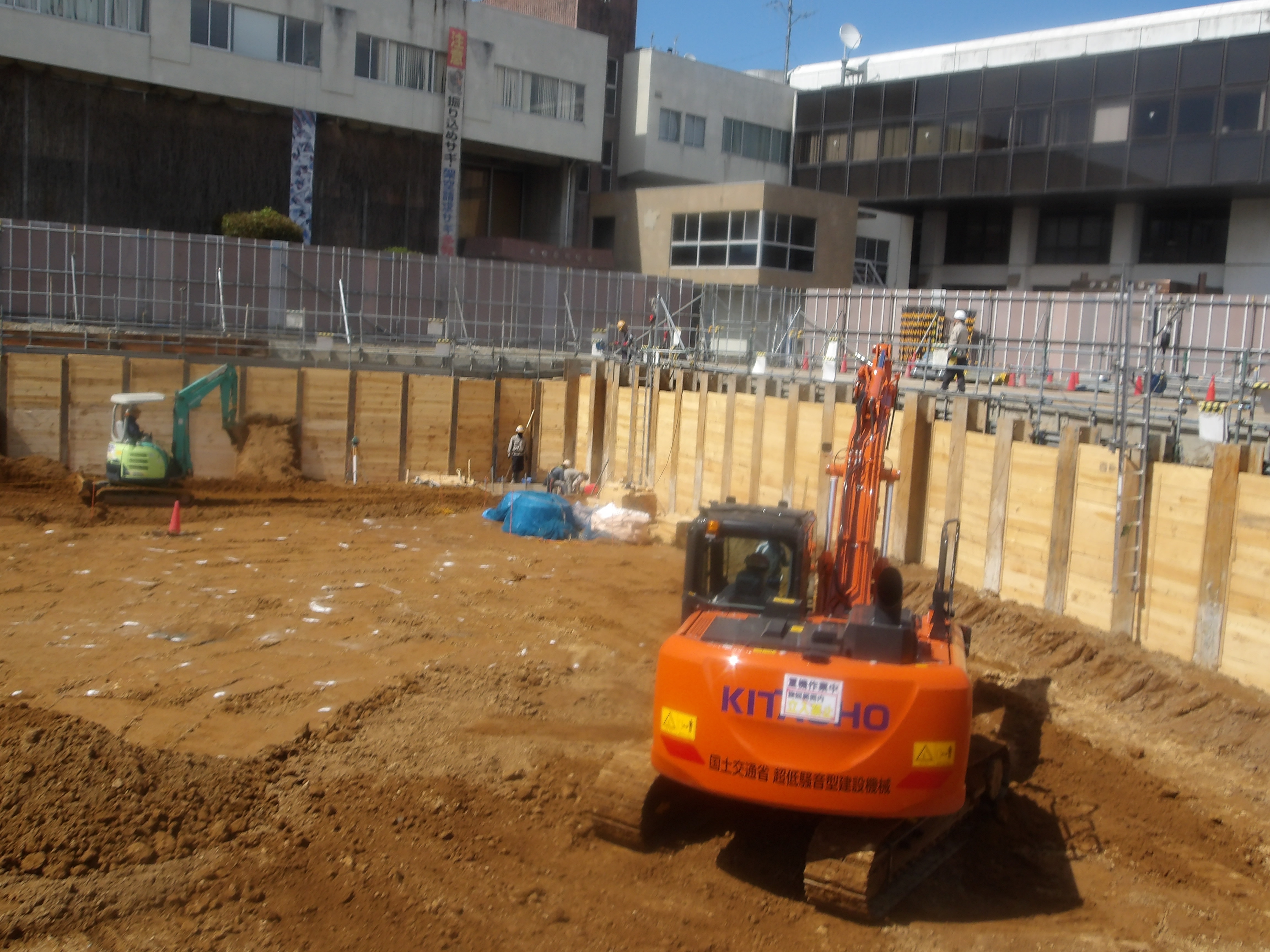

建設地に仮囲いを設置

舗装等を解体する様子

地盤面の整地

整地、地縄確認が終了
